Jens Hadel             +49 171 6313756

Hub des U11 im Hafen von Burgstaaken / Fehmarn

Veröffentlicht am 06.05.2005

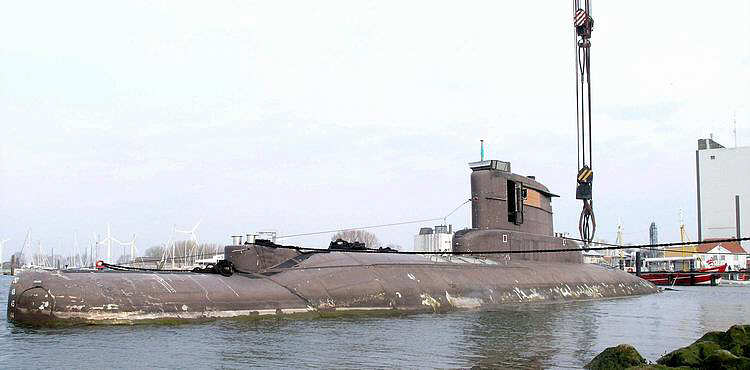

Ein U-Boot als Touristenattraktion

(c) www.hadel.net

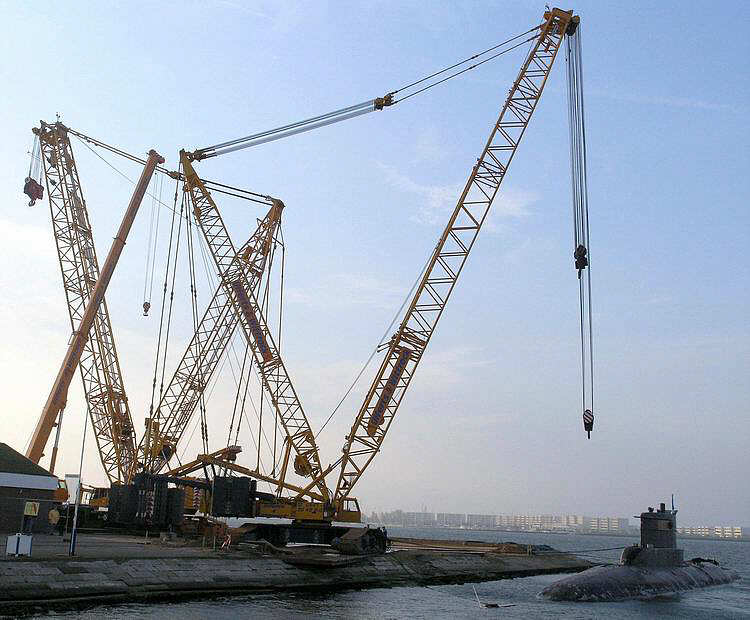

In den frühen Morgenstunden war es noch friedlich und ruhig im Hafen von Burgstaaken auf Fehmarn, doch die nötigen Vorbereitungen waren schon gemacht.

(c) www.hadel.net

Seit dem 14.4.2005 lag das U-Boot "U11" bereits im Kommunalhafen Burgstaaken. Es wurde mit den Schleppern "Watergeus" und "Goliath" aus Wilhelmshaven herübergezogen.

Dabei ging es zum Schluß einmal rund um Fehmarn, denn unterhalb der Fehmarnsund-Brücke reichte der Tiefgang nicht für eine Durchfahrt aus.

(c) www.hadel.net

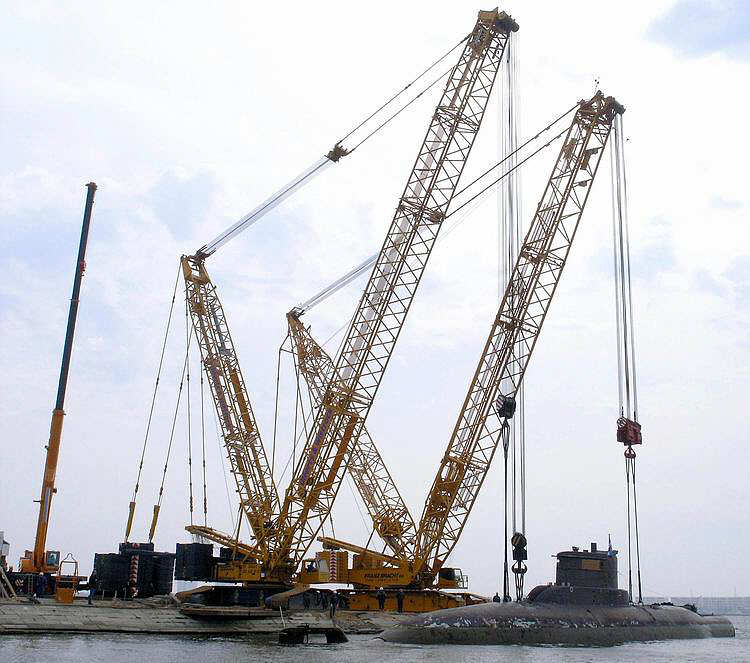

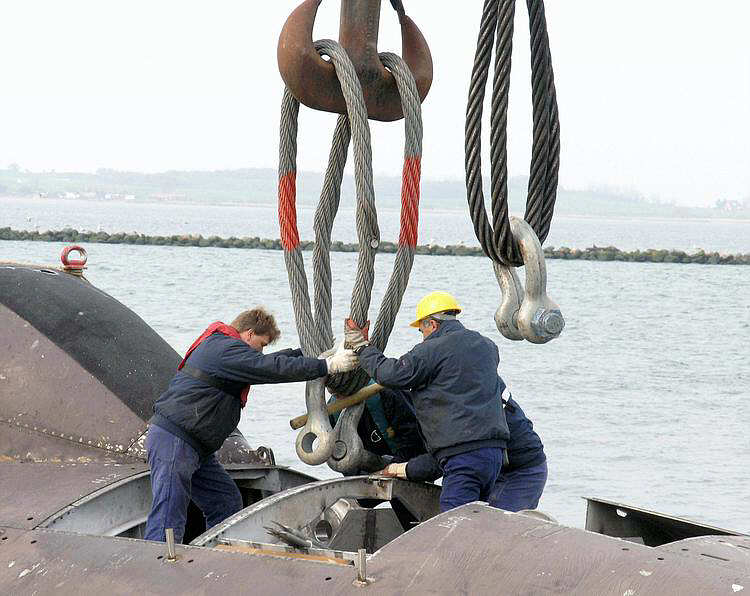

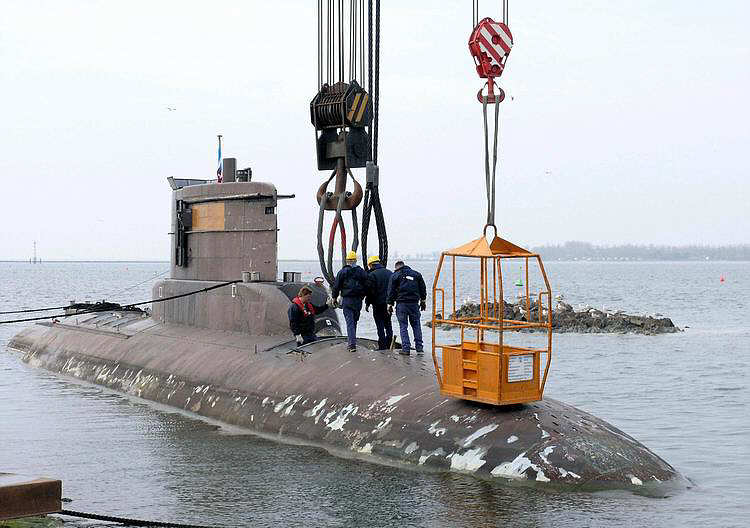

Für den Hub waren bereits sogenannte "Heißaugen" eingeschweißt worden,
an denen später die Schäkel angeschlagen werden sollten.

(c) www.hadel.net

Das U-Boot war mit einem Gesamtgewicht von rund 560 Tonnen veranschlagt worden, doch gerade bei älteren Lasten ist diese Angabe eher eine grobe Schätzung.

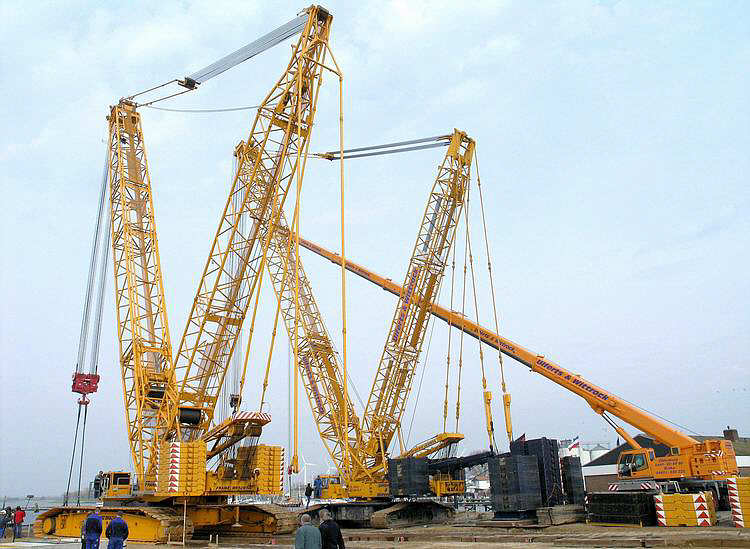

Für diesen Hub waren eine Liebherr LR1400/2 von Ulferts & Wittrock, sowie ein Demag CC2800 von Bracht angereist. Beide sollten mit reichlich Schwebeballast bestückt werden.

(c) www.hadel.net

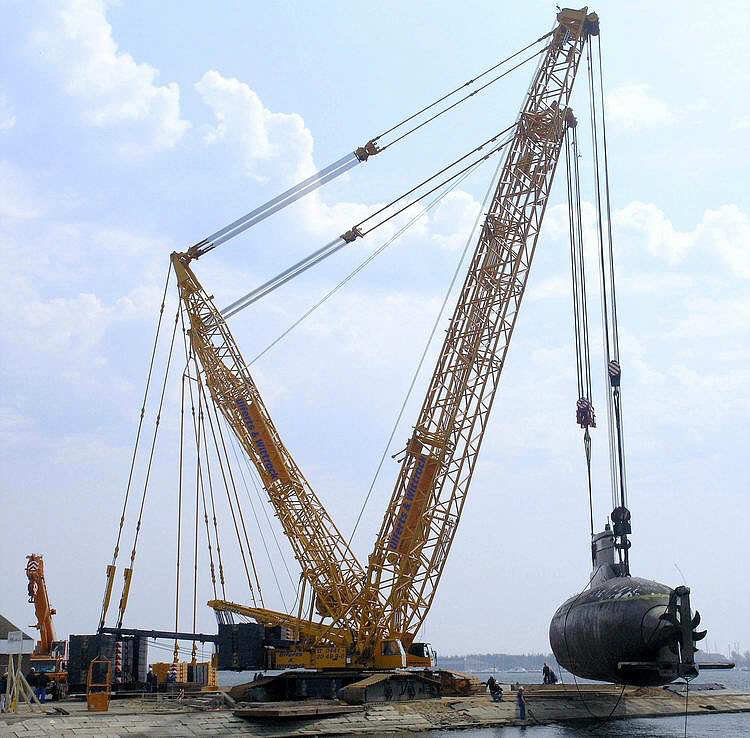

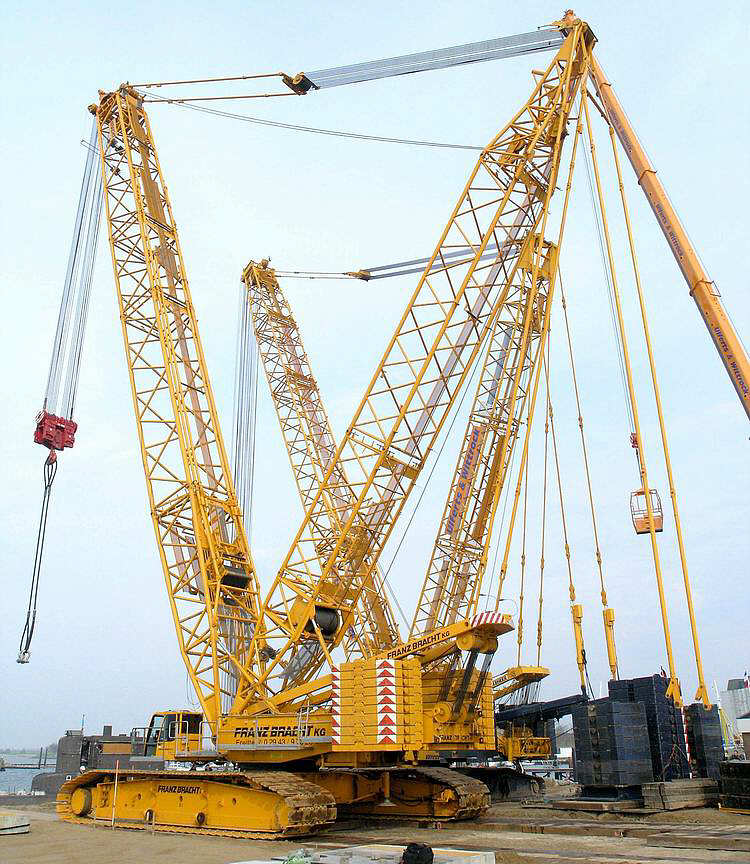

Dann fuhr der Demag CC2800 an die Hafenkante.

(c) www.hadel.net

Ein Faun ATF 120-5 hob einige Kollegen zum Anschlagen auf das U-Boot.

(c) www.hadel.net

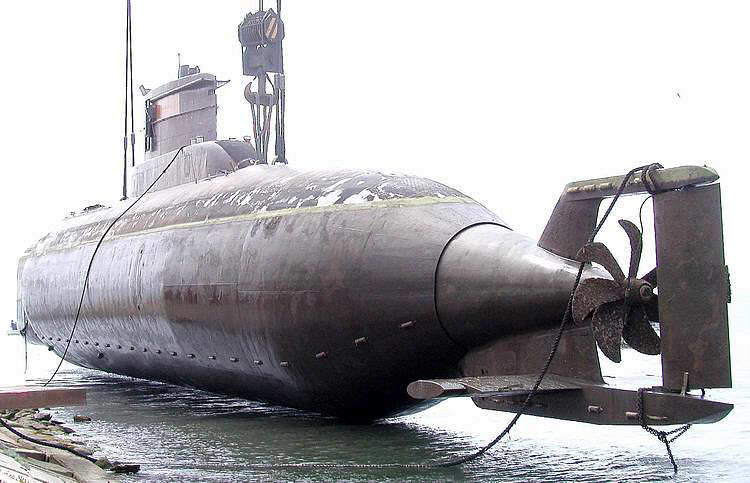

Die Heißaugen wurden im Hafen von Burgstaaken in das 1968 gebaute U11 geschweißt.

(c) www.hadel.net

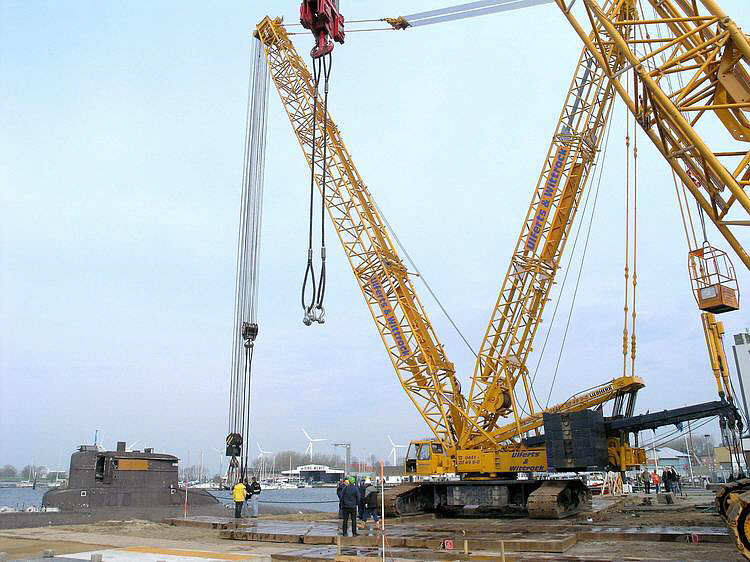

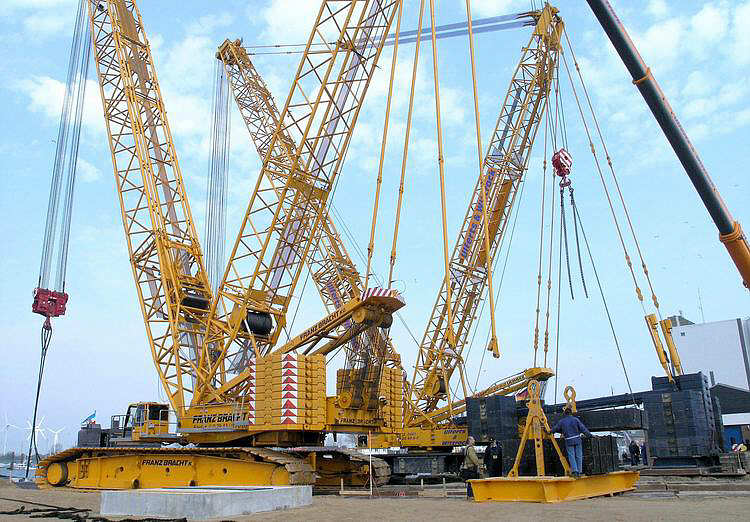

Dann wurde die Fahrtstrecke des Demag-Krans nochmals genau vermessen.
Ganz links im Bild ein Kamerateam von "Welt der Wunder" für RTL2.

(c) www.hadel.net

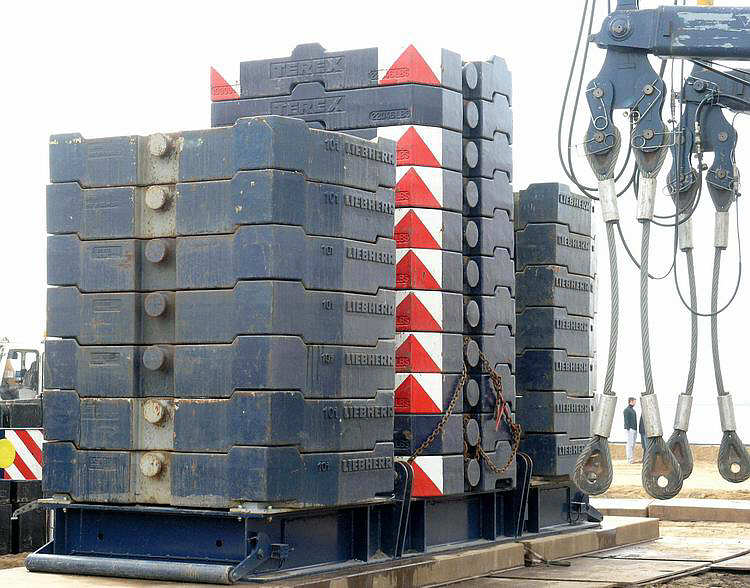

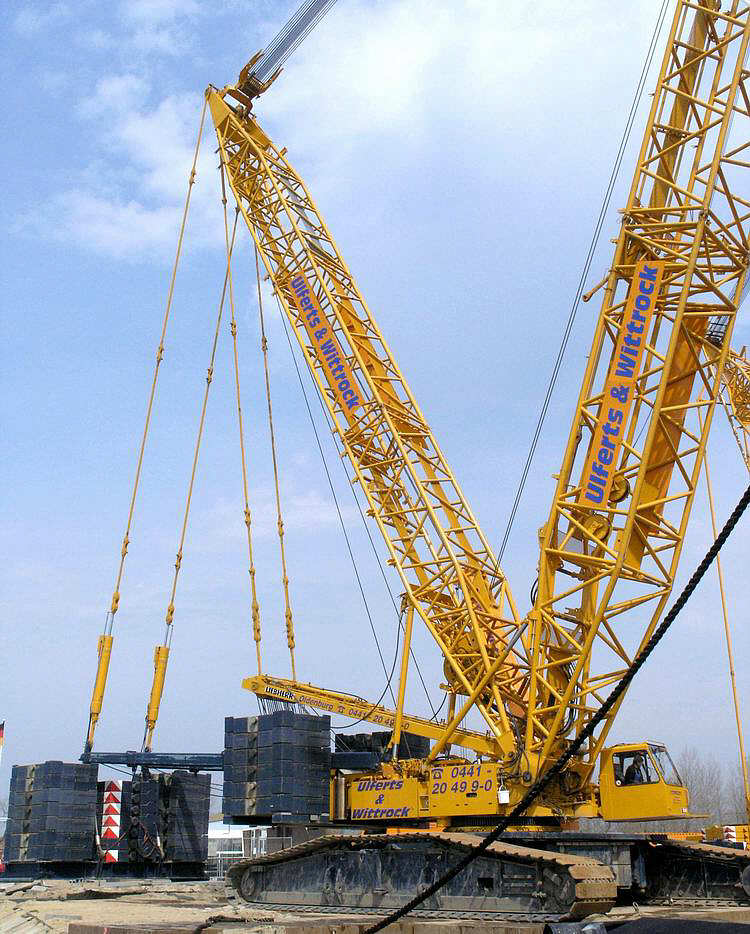

Der vorbereitete Schwebeballast (260 to) für den Liebherr LR 1400/2 von Ulferts& Wittrock.

(c) www.hadel.net

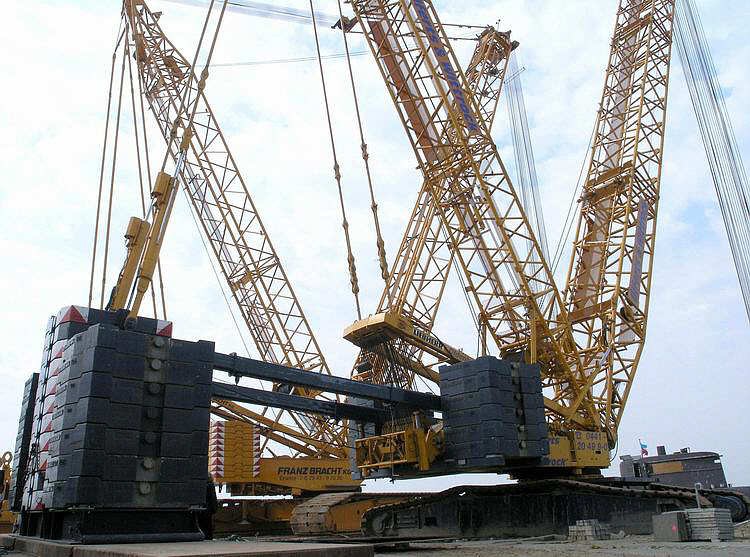

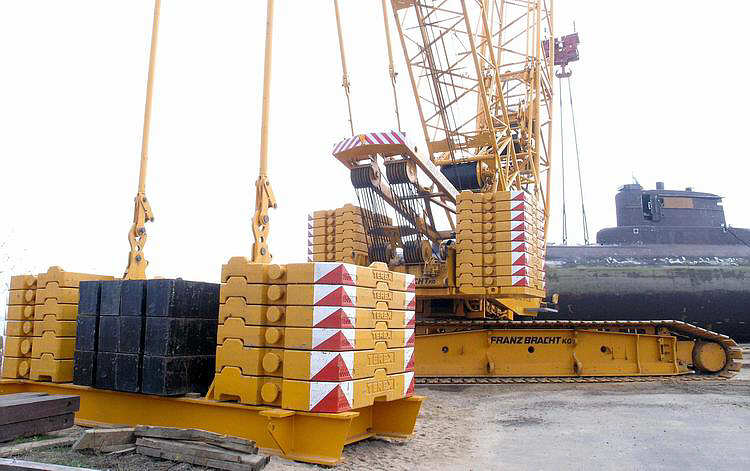

Dann wurde der Schwebeballast für den Bracht-Kran vorbereitet.

(c) www.hadel.net

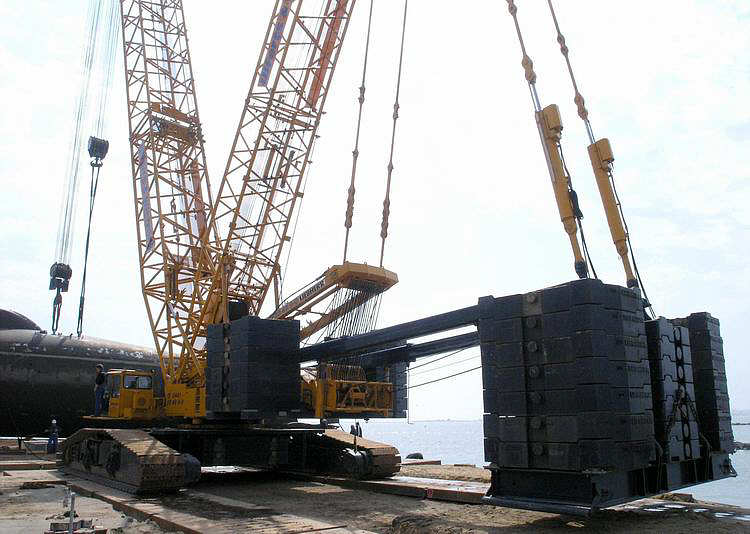

Zeitgleich wurden die notwendigen Gewichte an der LR 1400/2 angeschlagen.

(c) www.hadel.net

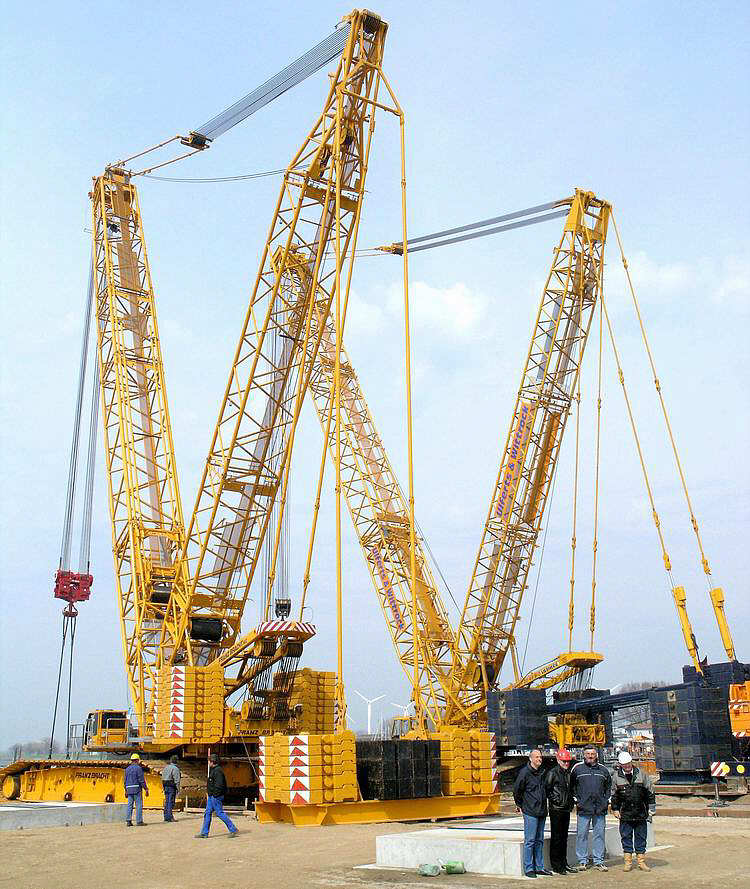

Vor dem Hub wurde noch ein Foto mit dem Investor und anderen Beteiligten
für die Presse gemacht.

(c) www.hadel.net

Bis zum Mittag hatten sich rund 1000 Schaulustige eingefunden.

(c) www.hadel.net

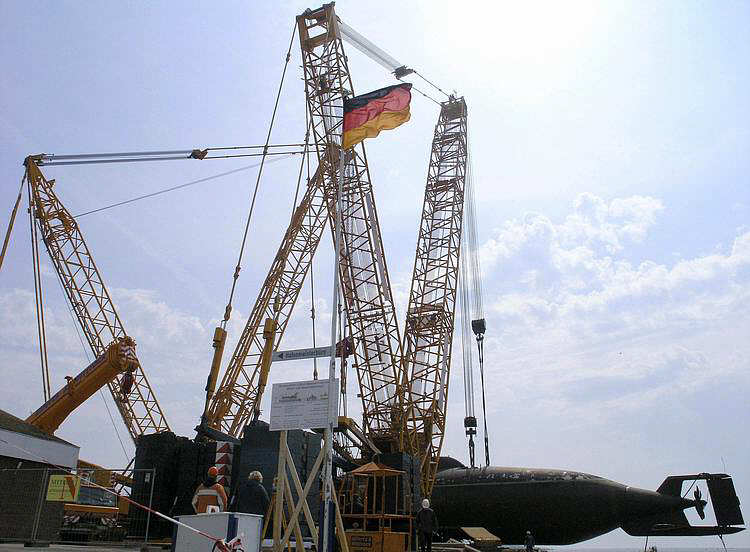

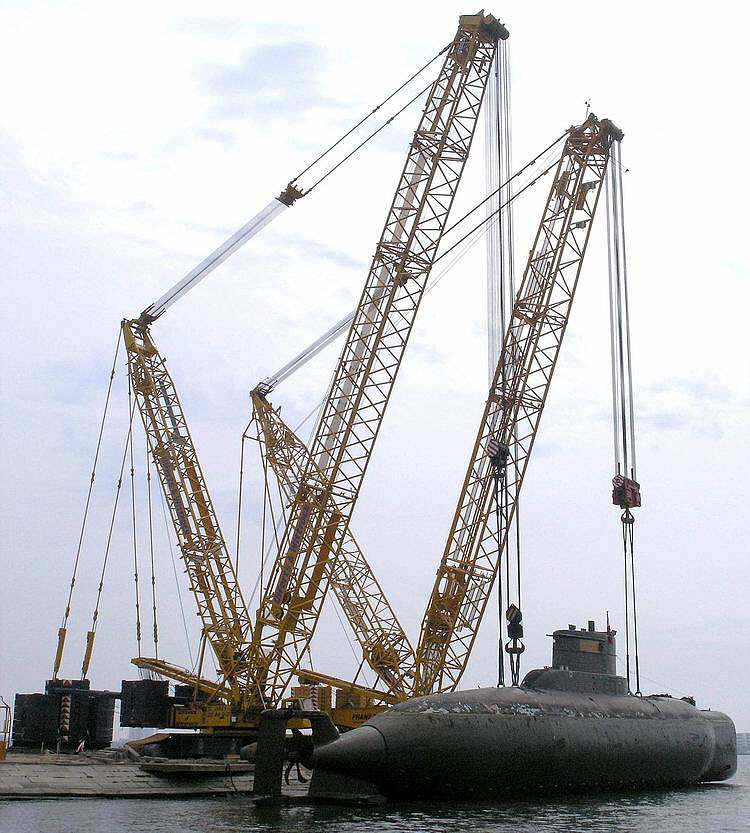

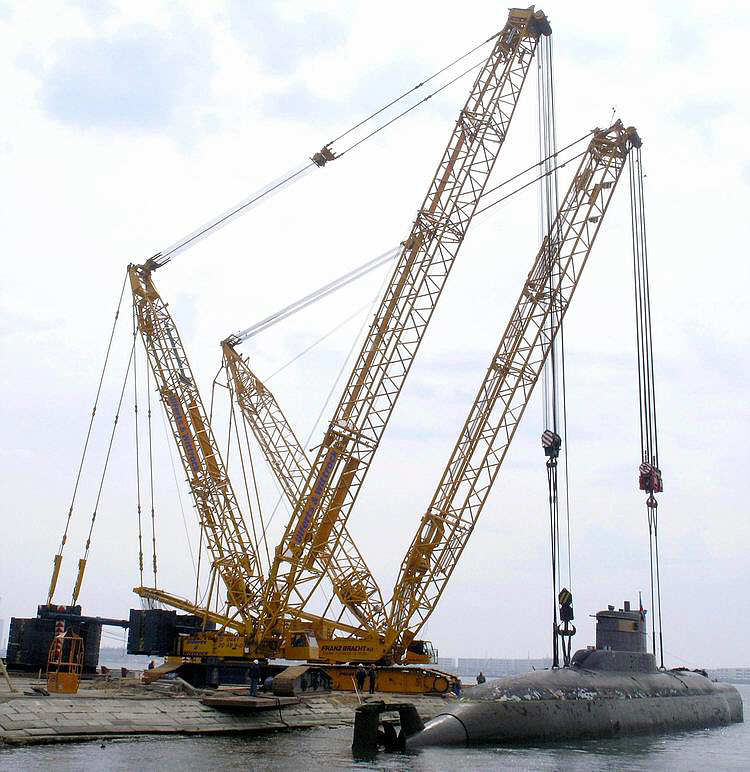

Plötzlich wurden die Motorengeräusche lauter und die Seile spannten sich.

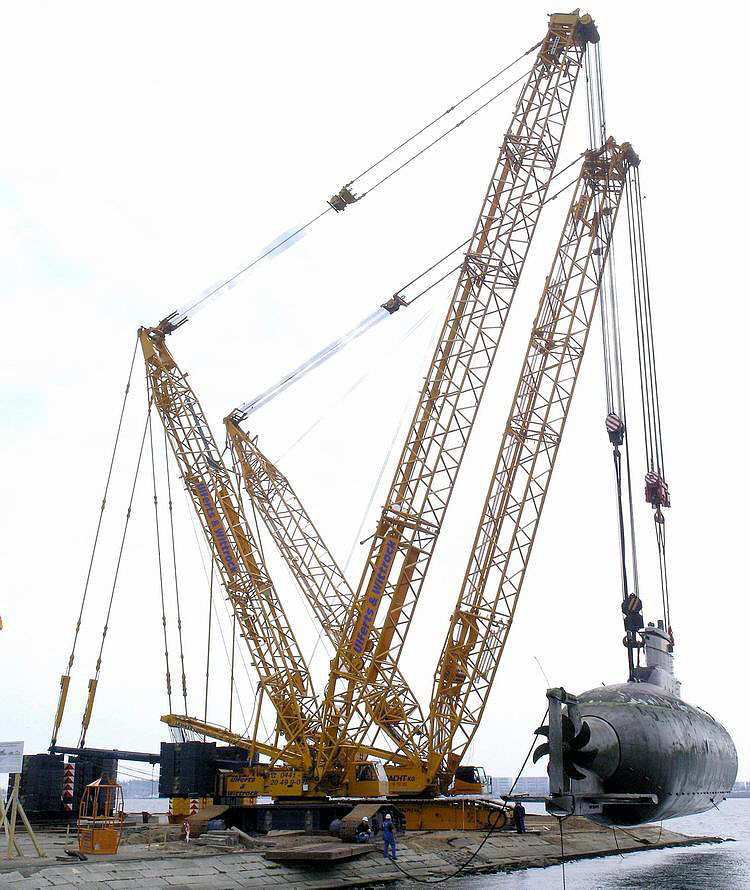

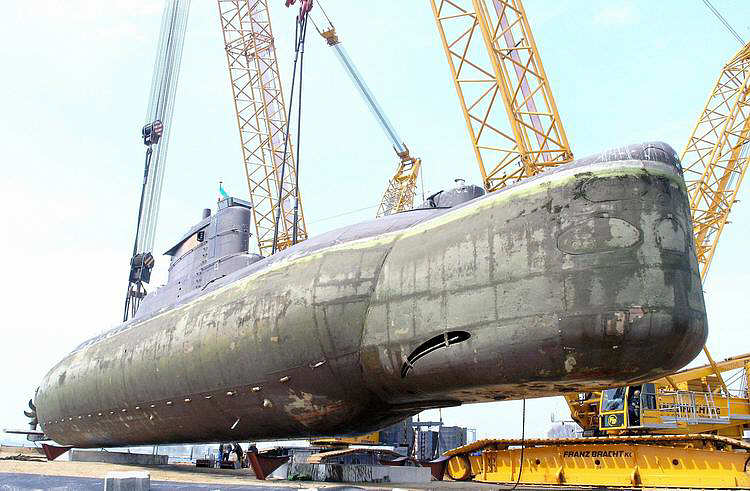

Das U-Boot wurde langsam aus dem Wasser gehoben.

(c) www.hadel.net
(c) www.hadel.net

Aufgrund der Doppelhüllen-Bauweise musste der Hub sehr langsam durchgeführt werden,
damit das Wasser ablaufen konnte.

(c) www.hadel.net
(c) www.hadel.net

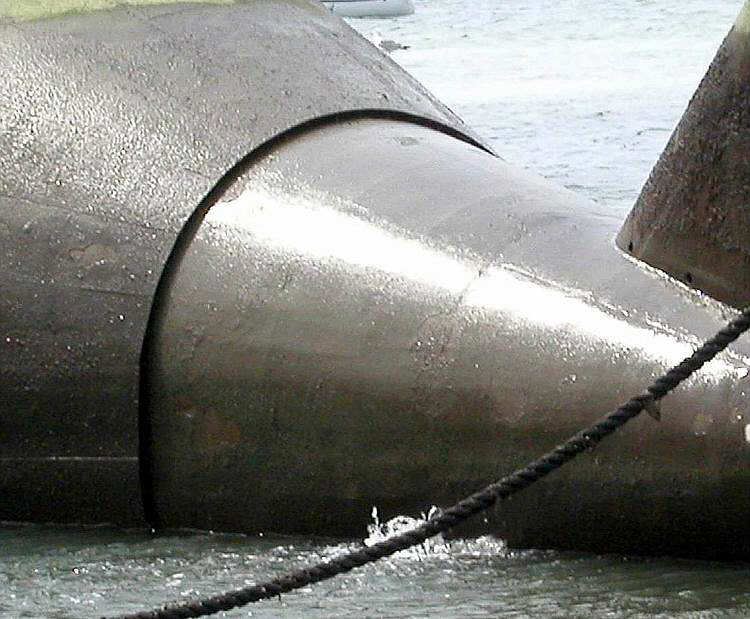

Hier konnte man gut erkennen, wie das U-Boot sich langsam entleerte.

(c) www.hadel.net

Als die Last komplett in der Luft hing, wurde der Schwebeballast des Liebherr LR 1400/2 um 40 Tonnen reduziert, da "U11" leichter als erwartet war.

(c) www.hadel.net

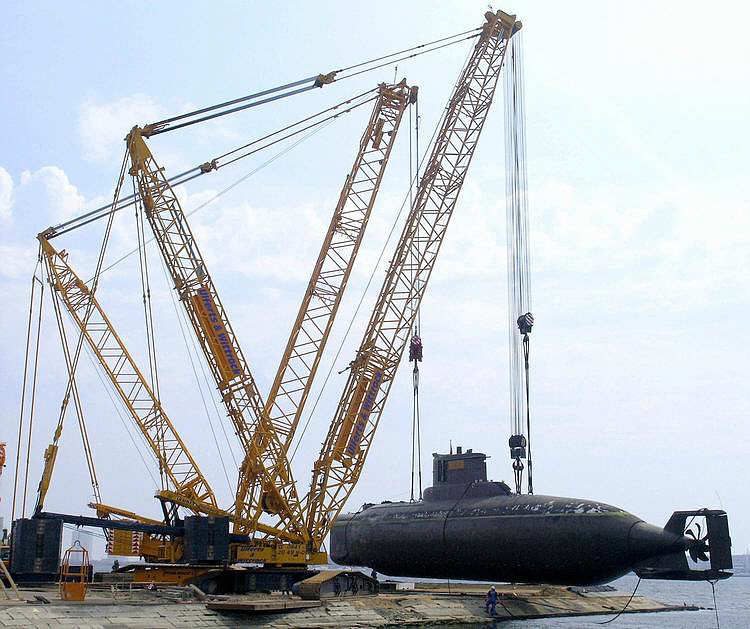

Rund 520 Tonnen waren trotzdem noch eine imposante Last für den Tandemhub.

(c) www.hadel.net

Der Demag CC 2800 Raupenkran musste nun langsam zurück fahren,
während der Liebherr-Kran nur vorsichtig mitschwenkte.

(c) www.hadel.net

Zur Sicherheit wurde nochmals geprüft, ob die Höhe ausreichend war.

(c) www.hadel.net

Dann begann die Fahrt des Demag-Krans, während genauestens durchgehend per Laser geprüft wurde, ob die Richtung stimmte.

(c) www.hadel.net

Das 45,8 Meter lange U-Boot soll ab Juli 2005 als Touristenattraktion dienen.

(c) www.hadel.net

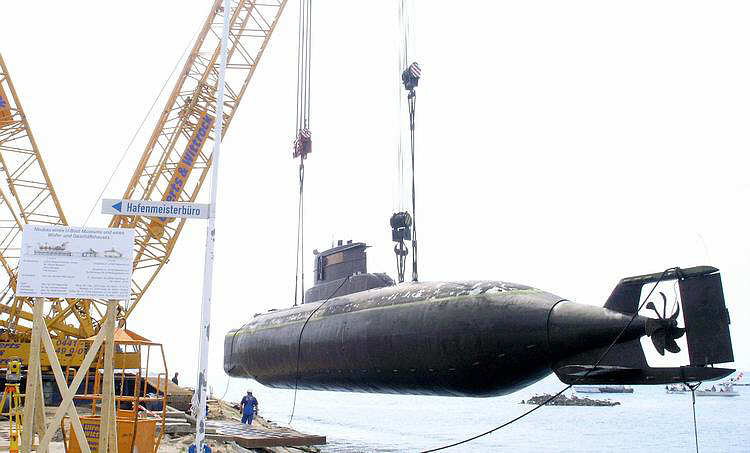

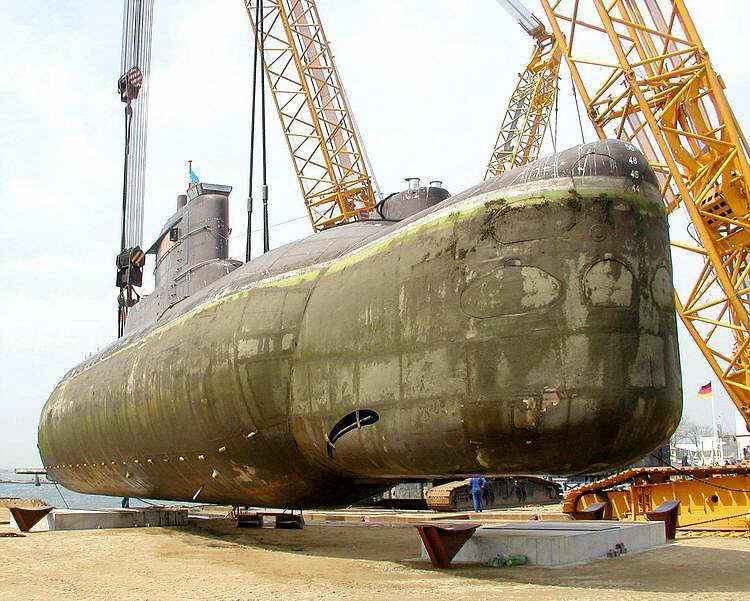

Dann erreichte "U11" langsam den letzten Liegeplatz.

(c) www.hadel.net

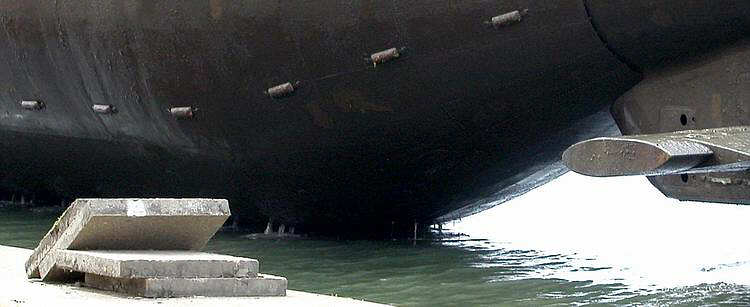

Auf zwei Betonsockeln sollte das U-Boot abgesetzt werden. Die seitlichen Abstützungen
lagen schon bereit, wurden aber erst später montiert.

(c) www.hadel.net
(c) www.hadel.net

Nochmals die von Ulferts&Wittrock eingesetzte Liebherr LR 1400/2.

(c) www.hadel.net

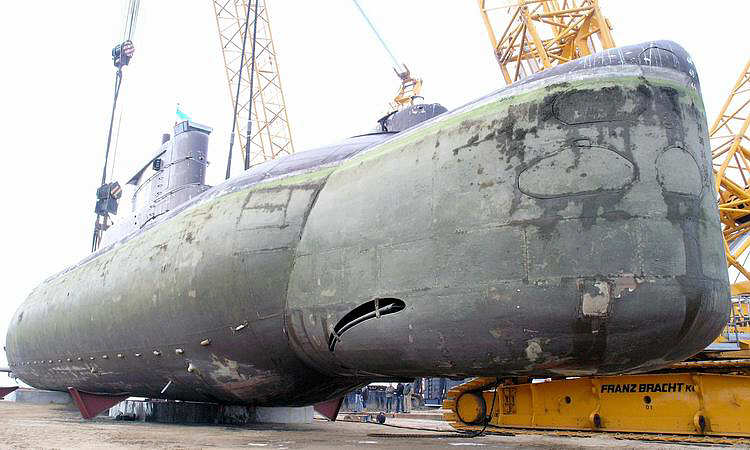

Als das U-Boot abgesetzt war, konnte auch der Schwebeballast wieder auf den Boden zurück.

(c) www.hadel.net

Um den Besucherstrom sicher durch "U11" zu lenken, werden vorn und hinten seitlich Türen eingeschweißt, so wie dies auch bei anderen Ausstellungs-U-Booten gemacht wurde.

(c) www.hadel.net
(c) www.hadel.net
